El desprendimiento del talud de Álora ha vuelto a poner en jaque la conexión de alta velocidad entre Málaga y Madrid, convertida en un auténtico punto negro crónico de la red ferroviaria española. Más de dos décadas de problemas geotécnicos, parches y avisos culminan ahora en un corte total del servicio directo y en unas obras de emergencia que se prolongarán durante meses.
Este reportaje repasa la cronología del incidente, explica por qué este talud es uno de los tramos más conflictivos del corredor y detalla las obras millonarias que Adif ha puesto en marcha para intentar cerrar, por fin, una herida abierta desde principios de los años 2000.
1. Qué ha pasado en el talud de Álora
Un desprendimiento que corta el AVE

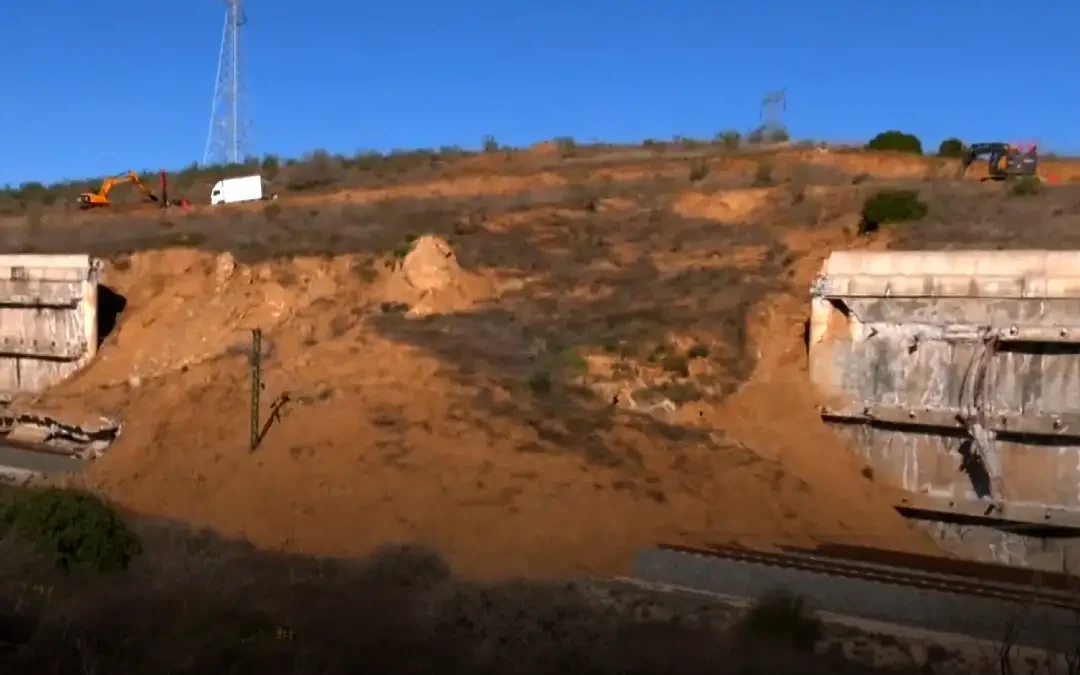

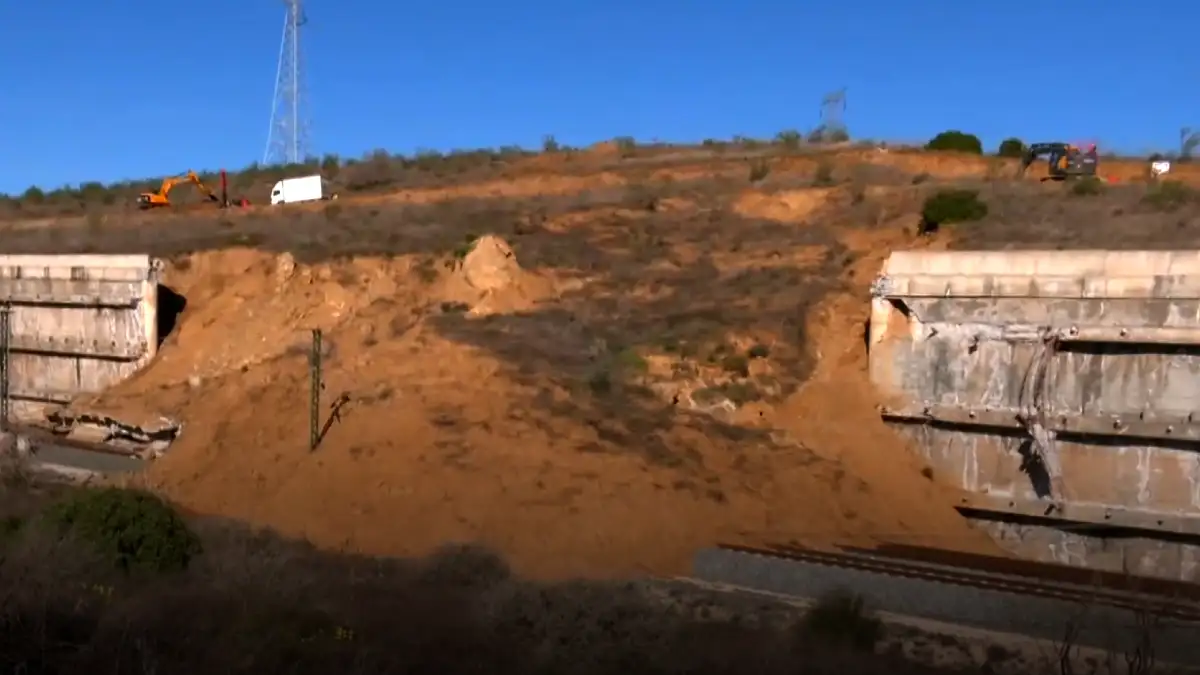

En la madrugada del 4 de febrero de 2026, un desprendimiento de tierras y la caída parcial de un muro de contención de unos cinco metros en el término municipal de Álora sepultan las vías de la línea de Alta Velocidad Málaga–Madrid entre Málaga y Antequera.
Coincide con el episodio de lluvias extremas de la borrasca Leonardo, que deja acumulados de más de 200 litros por metro cuadrado en 24 horas en zonas del interior de Málaga y dispara el riesgo de deslizamientos de tierra en taludes ya debilitados.
Como consecuencia directa, se interrumpe la circulación de trenes AVE en este tramo y Málaga se queda, de nuevo, sin conexión directa de alta velocidad con Madrid, recurriendo a transbordos por carretera entre Málaga y Antequera.
Un tramo ya tocado por el accidente de Adamuz
El corte no llega en un momento cualquiera. El 18 de enero de 2026, un accidente ferroviario en Adamuz (Córdoba) ya había afectado a la línea de Alta Velocidad, obligando a reorganizar servicios y reforzando la sensación de fragilidad del corredor.
El derrumbe del talud de Álora, apenas dos semanas después de la fecha inicialmente prevista para restablecer la conexión plena, prolonga la incomunicación y convierte este punto de la traza en el símbolo del colapso del AVE para Málaga.
2. Cronología de un punto negro anunciado
De 2002 a 2004: el origen del problema
El propio proyecto de intervención de Adif sitúa el origen del problema en la fase de construcción de la línea, en torno a marzo de 2002, cuando ya se detectan incidencias en el desmonte a la altura de Álora.
Alrededor de 2004, una vez ejecutada la pantalla de pilotes, se registran deslizamientos, erosión y acarcavamientos en distintos tramos del talud, lo que obliga a realizar un primer estudio adicional y a colocar mantos de escollera y zanjas drenantes para contener los daños.
2007: refuerzos antes de la inauguración
Antes de la puesta en servicio del tramo de alta velocidad, en torno a 2007, se ejecutan refuerzos con anclajes en cabecera sobre la pantalla, intentando mejorar la estabilidad del conjunto.
A pesar de estas actuaciones, los informes posteriores siguen constatando movimientos del talud y roturas del revestimiento de gunita, señal de que las soluciones aplicadas no corrigen el problema de fondo.
2015 en adelante: controles y más avisos
A partir de aproximadamente 2015, los controles topográficos detectan desplazamientos de la pantalla hacia la vía, así como un deterioro acusado de cunetas y elementos de drenaje, agravado por la acumulación de material erosionado.
El talud se clasifica con un nivel de gravedad máximo en varios tramos, y se suceden informes, medidas parciales y actuaciones de emergencia sin que se alcance una solución estructural definitiva.
2023–2025: adjudicación de la obra integral
Ante la persistencia de los problemas, Adif pone en marcha una obra integral de estabilización del talud de Álora, valorada en torno a 4,7 millones de euros y con un plazo de ejecución de 13 meses.
Aunque la adjudicación se remonta a mediados del año anterior a la crisis actual, es ahora cuando se formaliza el contrato de asistencia técnica para el control y la vigilancia de los trabajos, paso imprescindible para desplegar el plan completo.
Febrero–marzo de 2026: el incidente que lo cambia todo
El 4 de febrero de 2026, en pleno episodio de la borrasca Leonardo, se produce el desprendimiento del talud y la caída del muro de contención, que sepultan las vías y dañan la infraestructura en el tramo entre Gobantes y Álora.
Desde principios de febrero, la conexión directa Málaga–Madrid por alta velocidad permanece cortada y se establece un transbordo por carretera entre Málaga y Antequera que se mantiene al menos hasta finales de marzo de 2026.
3. Cómo es el talud y por qué es tan peligroso
Un desmonte crítico en un corredor clave
El tramo conflictivo se localiza alrededor de los puntos kilométricos 117,000–117,200 de la línea de alta velocidad, donde la traza discurre encajonada junto a un talud de gran altura sostenido por una pantalla de pilotes y muros de contención.
Los informes internos le otorgan un nivel de gravedad N3 (el máximo) en tramos de entre 300 y 700 metros, lo que implica un riesgo elevado para la seguridad ferroviaria si no se corrigen las inestabilidades detectadas.
El papel del agua y de las borrascas
Uno de los factores clave es el agua. La combinación de lluvias intensas y persistentes, como las de la borrasca Leonardo, con un sistema de drenaje insuficiente o saturado, favorece la aparición de deslizamientos en taludes ya debilitados.
La acumulación de material erosionado en cunetas y la degradación de los recubrimientos protectores reducen la capacidad de la infraestructura para evacuar el agua, aumentando los empujes sobre la pantalla y sobre los muros de contención.
Un “punto negro” consolidado
Con más de 20 años de incidencias documentadas, el talud de Álora se ha consolidado como un auténtico punto negro de la Alta Velocidad en Andalucía, capaz de dejar incomunicada por tren rápido a toda una provincia.
El incidente de febrero de 2026 no es un hecho aislado, sino el último episodio de una larga cadena de avisos técnicos, reparaciones parciales y decisiones pospuestas que ahora pasan factura.
4. Las obras de emergencia y el plan de estabilización
Trabajos 24 horas para recuperar la línea
Según Adif, desde finales de febrero de 2026 se trabaja en turnos que cubren las 24 horas del día para retirar el material desprendido, asegurar el talud y reparar la infraestructura dañada.
Los trabajos incluyen la retirada de más de 200.000 metros cúbicos de tierra, la demolición parcial de un muro de contención de unos 15 metros de altura y la movilización de más de veinte vehículos y maquinaria especializada (retroexcavadoras, camiones extraviales, bulldozer, pala cargadora, entre otros).
Un proyecto de 4,7 millones y 13 meses
En paralelo a la emergencia, sigue adelante la obra integral de estabilización del talud, con un presupuesto de alrededor de 4,7 millones de euros y un plazo estimado de 13 meses desde su inicio efectivo.
Este proyecto contempla movimientos masivos de tierras, refuerzo o reconstrucción de muros de contención, mejora y ampliación de los sistemas de drenaje y la instalación de nuevos elementos de sostenimiento para garantizar factores de seguridad adecuados en todo el conjunto.
Fechas de reapertura: horizonte de meses
Adif dio inicialmente la fecha del 23 de marzo de 2026 para la puesta en servicio de la conexión directa, pero finalmente ha descartado ese plazo. Tras visitar las obras en Álora, el presidente de Adif, Pedro Marco de la Peña, ha asegurado que no se restablecerá el servicio al menos hasta finales de abril y con una sola vía, porque “no hay la seguridad necesaria”. Y se prevé que la reapertura completa con las dos vías no llegue hasta finales de 2026.
El propio volumen de las actuaciones y el calendario de la obra estructural de 13 meses apuntan a un escenario de restricciones y trabajos en la zona durante buena parte de 2026, con afectación periódica al servicio incluso después de reabrir.
5. Impacto para Málaga y los usuarios
Málaga sin AVE directo a Madrid
El corte del talud de Álora mantiene a Málaga sin AVE directo a Madrid durante semanas, obligando a los viajeros a realizar un transbordo por carretera entre Málaga y Antequera, con aumento de tiempos de viaje y pérdida de comodidad.
La situación coincide con fechas especialmente sensibles para el turismo y la economía local, como la previa de Semana Santa, lo que ha motivado reclamaciones políticas y empresariales para que se aceleren los trabajos y se garantice una reapertura con plenas garantías de seguridad.
Coste reputacional y preguntas abiertas
El caso del talud de Álora refuerza la imagen de un corredor ferroviario frágil, condicionado por decisiones de diseño y mantenimiento que hoy se revelan insuficientes frente a episodios meteorológicos extremos.
Quedan abiertas preguntas sobre la planificación de las inversiones, la anticipación ante un punto negro conocido desde hace más de 20 años y la capacidad del sistema para adaptarse al cambio climático y a un régimen de lluvias cada vez más extremo.
6. Lo que viene: ¿fin del punto negro?
Una oportunidad para cerrar la herida
Las obras de estabilización que ya están en marcha representan, sobre el papel, la mejor oportunidad en décadas para corregir de raíz el problema del talud de Álora.
Si el proyecto se ejecuta conforme a lo previsto, el corredor debería ganar en fiabilidad y seguridad, reduciendo la probabilidad de nuevos cortes que dejen a Málaga desconectada de Madrid en el futuro.
La prueba de fuego: próximos inviernos
La verdadera prueba de este plan llegará con los próximos episodios de lluvias intensas. Solo entonces se podrá comprobar si la combinación de nuevos muros, drenajes y refuerzos ha sido suficiente para desterrar definitivamente el calificativo de punto negro del talud de Álora.
Hasta entonces, la herida seguirá recordando que las decisiones tomadas en 2002–2004 sobre un desmonte concreto pueden condicionar durante décadas la movilidad de todo un territorio y la competitividad de una provincia entera.
